地源熱泵系統安裝周期要多長時間?

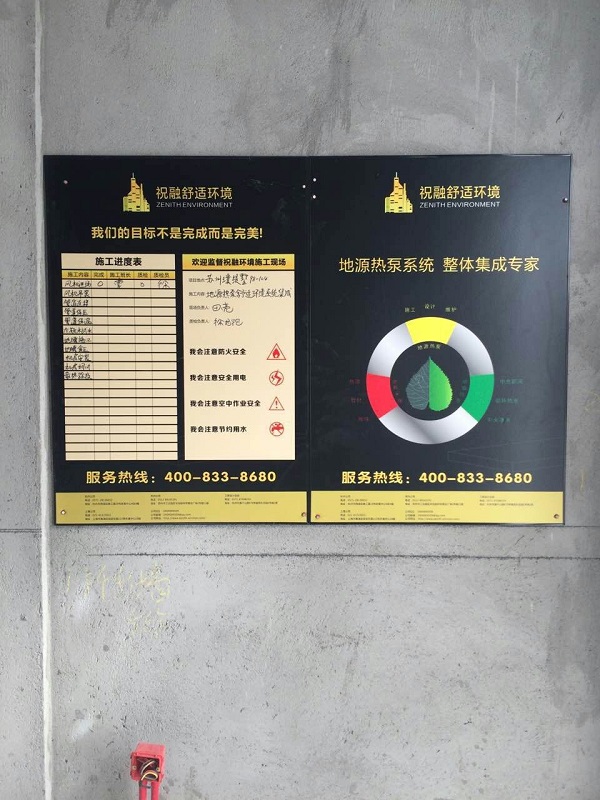

答:經常有客戶問,地源熱泵系統比較復雜,其安裝時間節點以及安裝周期要多長,施工節點又如何把控呢?祝融環境的技術人員以一個建筑面積500方左右的別墅為您分步說明:
1.施工現場技術對接;我司的工程部項目經理、技術人員和安裝技師,與裝修方的人員一起到達現場,依據現場的裝修施工圖和地源熱泵系統技術圖紙,確定安裝事項,并確認裝修水電完成安排進場具體時間,該步驟用時:1天;
2.地下?lián)Q熱器施工階段;從鉆井設備及材料進場,到鉆井結束回填驗收,剔除中途雨天休息時間大約10天;
3.室內機進場;從室內機進場到管路隱蔽工程驗收,空調內機16臺,約20天;
4.室內地暖進場鋪裝;防水做好,養水沒問題后,場地清理;具備安裝地暖條件后,我們的鋪裝隊進場;從進場到驗收約5天;
5.主機機房安裝;主機及水處理設備,安裝調試約7天。
6.竣工調試期;包括空調、地暖、新風、熱水等調試并交付使用,約5天。
以上總計時間約48天;其中地暖安裝5天時間里,需要其他裝修工種停工配合;其它時間段都是可以和裝修同時施工的,而且室外鉆井和室內空調可以同時進場施工;
這是個500方左右別墅地源熱泵系統施工的大致時間周期,按面積的大小不同別墅的施工周期會有一定的變化;
